El control de una vivienda unifamiliar empieza mucho antes de la obra
Cuando una obra de vivienda unifamiliar empieza a perder control, el origen no suele estar únicamente en lo que está ocurriendo en ese momento en la construcción. Con frecuencia hay que retroceder varias fases para encontrarlo.
Una parcela interpretada de forma superficial, una decisión que se aplaza durante el proyecto, unas mediciones insuficientes o varias ofertas construidas sobre alcances diferentes terminan apareciendo después como modificaciones, incertidumbres o decisiones urgentes durante la ejecución.
Este primer Observatorio parte precisamente de esa relación: qué decisiones conviene cerrar en cada fase para que parcela, proyecto, presupuesto y construcción mantengan una continuidad razonable entre sí.

Analizar la parcela antes de proyectar
Al estudiar una parcela para una vivienda unifamiliar en Madrid, la edificabilidad es solo una parte del problema.
También importa cómo entra el sol, dónde están las visuales más interesantes, qué relación existe con las parcelas vecinas, cómo se resuelve el acceso desde la calle, qué desniveles hay y cómo puede relacionarse la vivienda con jardín, terrazas o piscina.
La topografía puede condicionar cimentación, contenciones y movimientos de tierras. La orientación afecta a huecos, protección solar y comportamiento térmico. Los accesos influyen tanto en el uso cotidiano como en la logística de construcción.
Una misma superficie edificable puede dar lugar a soluciones radicalmente distintas según cómo se interpreten estos condicionantes antes de comenzar a dibujar.
Definir cómo se quiere vivir antes de ordenar los metros cuadrados
El programa de una vivienda unifamiliar no debería ser una simple suma de dormitorios, baños, salón y cocina. Esa lista sirve para comprobar superficies, pero todavía dice muy poco sobre cómo debe organizarse la casa.
Necesito saber qué espacios se utilizan juntos, dónde se come habitualmente, qué relación queremos entre cocina y zona de estar, cuánto peso tendrá la vida exterior, qué estancias necesitan mayor privacidad o cómo debería funcionar la vivienda cuando coinciden distintos usos.
En Casa Heinz, proyecto de vivienda unifamiliar en Madrid, parcela, orientación, programa, vistas y espacios exteriores forman parte de una misma decisión de implantación.
Esta definición inicial también resulta esencial cuando desarrollamos el Project Management para construir una vivienda unifamiliar: cuanto antes se ordenan las decisiones relevantes, menos cuestiones estructurales deberían trasladarse a una fase de obra donde modificarlas resulta más complejo.
Orientación, vistas y privacidad
Ayudan a decidir dónde abrir la vivienda, cómo organizar las zonas de día y qué relación establecer con jardín y terrazas.
Pendiente, accesos y terreno
Pueden afectar a excavaciones, cimentaciones, contenciones, entrada de maquinaria, estructura y organización de la obra.
Normativa, arbolado y entorno
Introducen límites y oportunidades que conviene incorporar desde las primeras alternativas y no descubrir cuando el proyecto ya está avanzado.
Una parcela bien analizada no resuelve por sí sola el proyecto, pero permite que las primeras decisiones arquitectónicas partan de condicionantes reales y no tengan que corregirse cuando la vivienda ya está mucho más definida.
El proyecto convierte una idea en una vivienda que puede medirse, presupuestarse y construir
Una vivienda puede estar bien concebida y, sin embargo, llegar mal preparada a la obra. Entre una buena idea y una buena construcción existe una fase decisiva: convertir el diseño en documentación suficientemente definida para medir, presupuestar, coordinar y ejecutar.
Las cuestiones que permanecen abiertas al comenzar la construcción no desaparecen. Normalmente reaparecen cuando estructura, instalaciones, compras o trabajos ya contratados reducen el margen para decidir con libertad.

El proyecto no termina cuando entendemos cómo será la casa
Una planta y unas imágenes pueden explicar perfectamente la arquitectura y seguir siendo insuficientes para construirla.
En un proyecto de arquitectura para una vivienda, distribución, estructura, climatización, electricidad, fontanería, carpinterías, iluminación y acabados deben avanzar de forma coordinada.
Un cambio en una de esas capas puede afectar a varias más. Por eso, definir técnicamente el proyecto también significa comprobar cómo se relacionan entre sí las decisiones antes de trasladarlas a la obra.
Cinco capas que no deberían desarrollarse de forma independiente
La calidad de la documentación no depende únicamente de cuánto se dibuja, sino de que arquitectura y sistemas técnicos describan una misma vivienda.
Arquitectura
Distribución, dimensiones, fachadas, cubiertas y relación entre interior y exterior.
Estructura
Cimentaciones, soportes, forjados, huecos y compatibilidad con la geometría arquitectónica.
Instalaciones
Climatización, ventilación, electricidad, fontanería, iluminación y equipamiento técnico.
Construcción
Fachadas, aislamientos, carpinterías, impermeabilizaciones, encuentros y soluciones de acabado.
Mediciones
Cuantificación del alcance que posteriormente tendrá que valorar cada empresa constructora.
Convertir la arquitectura en un proyecto técnicamente definido
El anteproyecto permite tomar las grandes decisiones: implantación, distribución, volumetría, relación con el exterior y carácter de la vivienda. Pero para construir hace falta avanzar desde esa definición arquitectónica hacia soluciones concretas.
Hay que resolver estructura, envolvente, carpinterías, aislamiento, impermeabilización, climatización, electricidad, fontanería, iluminación, materiales y los encuentros entre todos estos sistemas.
No se trata de impedir cualquier modificación posterior. Una obra siempre exige comprobar, ajustar y coordinar. Lo importante es distinguir entre ajustes propios de la ejecución y decisiones fundamentales que deberían haberse resuelto antes.
Cuando una parte relevante del proyecto queda pendiente, normalmente acabará decidiéndose con menos tiempo y con más condicionantes que si se hubiera estudiado durante la fase de proyecto.
Medir el proyecto antes de pedir precios
Una cifra final dice cuánto ofrece una empresa por hacer una obra, pero no permite saber por sí sola qué está incluyendo exactamente esa cifra.
Para comparar propuestas necesito que las empresas estén valorando una base razonablemente común: mismas unidades de obra, cantidades, especificaciones y criterios de calidad.
Las mediciones permiten descomponer la construcción en partidas y detectar diferencias que pueden quedar ocultas dentro de un importe global: una solución estructural distinta, una carpintería con otras prestaciones, una partida omitida o una cantidad calculada con otro criterio.
Esto no significa convertir el presupuesto en una promesa invariable. Significa trabajar con un alcance conocido y suficientemente desglosado para entender de dónde procede cada diferencia.
Cuanto mejor definido llega el proyecto a contratación, más información tenemos para distinguir una oferta competitiva de otra que simplemente parece más baja porque está valorando algo diferente.
Una obra bien preparada empieza antes de que entre la primera empresa en la parcela
Tener un proyecto definido y unas mediciones coherentes todavía no significa que la obra esté preparada para comenzar. Falta decidir quién va a construir, con qué alcance, con qué organización y en qué secuencia.
En una vivienda unifamiliar intervienen estructura, fachadas, instalaciones, carpinterías, impermeabilización, climatización, acabados, equipamiento y espacios exteriores. Buena parte del control consiste en conseguir que esos trabajos no lleguen a la obra como decisiones independientes.
La obra debería comprobar decisiones, no sustituir al proyecto
Durante la construcción siempre aparecen ajustes. Las condiciones reales del terreno, tolerancias, encuentros o secuencias de ejecución obligan a comprobar continuamente lo proyectado.
Eso forma parte de una obra normal. Lo que intento evitar es algo diferente: que decisiones relevantes de arquitectura, instalaciones o materiales lleguen por primera vez cuando el trabajo que condicionan ya está en marcha.

Seleccionar la constructora por la propuesta completa, no solo por el importe
Cuando varias empresas han presupuestado una misma documentación, el precio empieza a ser comparable. Pero incluso entonces la adjudicación no debería reducirse a ordenar las ofertas de menor a mayor.
También reviso cómo se ha interpretado el proyecto, qué partidas se excluyen, qué equipo estará realmente asignado, qué plazo plantea la empresa, qué medios prevé utilizar y cómo organiza sus industriales y subcontratas.
Una diferencia económica puede responder a productividad, estructura empresarial o condiciones comerciales, pero también a que una propuesta haya previsto menos alcance, soluciones distintas o una organización de obra diferente.
La oferta más baja solo resulta realmente más competitiva si estamos seguros de que estamos comparando una obra equivalente.
Planificar también las decisiones que todavía no se han ejecutado
Un planning no debería limitarse a colocar cimentación, estructura, instalaciones y acabados dentro de un calendario. También debe identificar qué información y qué decisiones necesita cada fase para poder empezar.
Carpinterías exteriores, climatización, iluminación, revestimientos especiales, cocinas, equipamiento o piezas a medida pueden requerir definición, fabricación y suministro con bastante antelación respecto al momento en que se instalan.
Lo mismo ocurre con decisiones de la propiedad. Si una elección condiciona instalaciones, huecos, refuerzos o dimensiones, esperar al momento de montaje puede afectar a trabajos que ya estaban ejecutados.
Planificar no significa asumir que ninguna fecha cambiará. Significa conocer qué depende de qué y detectar con suficiente anticipación las decisiones capaces de detener o alterar la secuencia prevista.
Seis cuestiones que revisaría además del precio
La contratación debe permitir entender no solo cuánto cuesta una propuesta, sino también cómo pretende ejecutarse.
Alcance
Qué trabajos incluye realmente y qué partidas aparecen excluidas, condicionadas o pendientes de definir.
Equipo
Quién dirigirá la ejecución diariamente y qué capacidad técnica y organizativa tendrá asignada la obra.
Planificación
Si el plazo propuesto responde a una secuencia razonable de trabajos, suministros y coordinación de industriales.
Medios
Organización de obra, accesos, maquinaria, medios auxiliares y necesidades logísticas de la parcela.
Soluciones
Sustituciones, alternativas técnicas o cambios de marcas que puedan explicar diferencias entre ofertas.
Certificación
Cómo se medirán y justificarán los trabajos realmente ejecutados durante el avance de la construcción.
La secuencia de obra depende también de decisiones y suministros
Algunas decisiones aparentemente lejanas deben anticiparse porque condicionan trabajos que se ejecutan mucho antes.
Definir
Solución técnica, modelo, prestaciones, dimensiones y acabados.
Coordinar
Comprobar su relación con estructura, instalaciones y otros elementos.
Contratar
Cerrar condiciones económicas, técnicas y plazos de suministro.
Fabricar
Incorporar tiempos reales de producción, transporte y preparación.
Ejecutar
Instalar cuando el soporte, las conexiones y los trabajos previos estén preparados.
Una obra no necesita que todas las decisiones sean inamovibles, pero sí que las cuestiones capaces de alterar proyecto, coste o secuencia se hayan estudiado antes de que el propio avance de la construcción limite las alternativas.

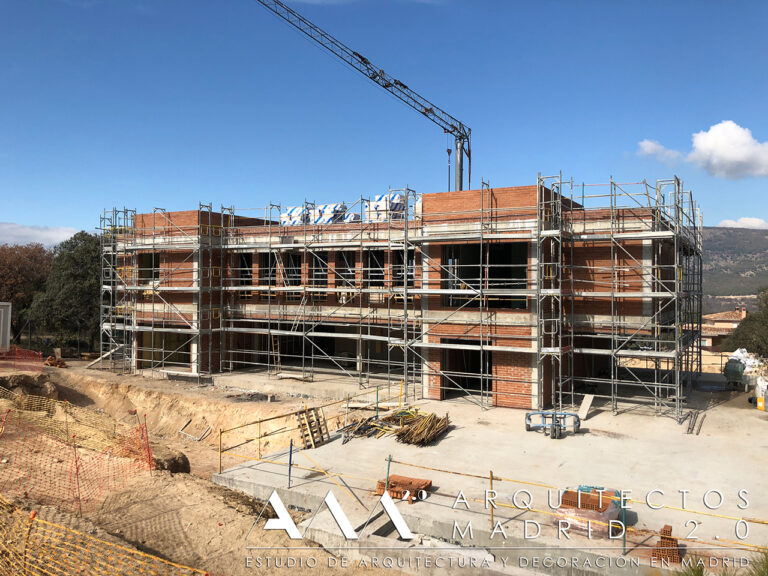

El proyecto sigue tomando decisiones mientras la vivienda se construye
Una obra bien preparada reduce incertidumbre, pero no convierte la construcción en un proceso automático. La ejecución obliga a comprobar constantemente medidas reales, soluciones, encuentros, muestras, secuencias y trabajos terminados.
La diferencia está en que esas decisiones puedan tomarse dentro de un proyecto conocido y con criterios previamente definidos, en lugar de tener que reconstruir el proyecto a medida que avanza la obra.
Mantener dirección y control técnico durante toda la ejecución
La dirección de obra no consiste únicamente en comprobar al final si una partida se ha ejecutado correctamente. Muchas decisiones deben tomarse antes de que el trabajo quede oculto o condicione a la siguiente fase.
Replanteos, estructura, pasos de instalaciones, impermeabilizaciones, aislamientos, carpinterías, encuentros de fachada o instalaciones que posteriormente quedarán cerradas necesitan controles en momentos concretos de la construcción.
También es necesario resolver modificaciones. Algunas responden a condiciones que solo pueden verificarse al ejecutar; otras proceden de decisiones de propiedad o de alternativas propuestas durante la obra.
En esos casos, el criterio no debería ser simplemente aprobar o rechazar un cambio: hay que entender cómo afecta a proyecto, coste, planificación y trabajos que ya están contratados o ejecutados.
Seis controles que no deberían dejarse para el final de la obra
Cada fase tiene momentos en los que todavía es posible corregir con relativa facilidad y otros en los que hacerlo implica desmontar, modificar o repetir trabajos.
Replanteos
Dimensiones, cotas, ejes y posición de elementos antes de que la siguiente fase los dé por definitivos.
Soluciones ocultas
Instalaciones, impermeabilizaciones, aislamientos y elementos que después quedarán cubiertos.
Muestras y acabados
Tonos, juntas, encuentros y piezas reales antes de extender una solución a toda la vivienda.
Modificaciones
Analizar su impacto técnico, económico y temporal antes de incorporarlas a la ejecución.
Certificaciones
Relacionar los importes certificados con los trabajos realmente ejecutados y las partidas contratadas.
Secuencia
Comprobar que decisiones, suministros e industriales permiten mantener el avance previsto de los trabajos.

La vivienda terminada es la consecuencia visible de muchas decisiones que ya no se ven
Cuando observamos una vivienda acabada vemos arquitectura, materiales, luz, jardín o piscina. Pero buena parte de su calidad procede de decisiones que quedan ocultas al terminar la construcción.
Cimentación, aislamiento, impermeabilización, instalaciones, prestaciones de carpinterías o coordinación entre sistemas no son elementos especialmente fotogénicos, pero condicionan cómo funcionará la casa durante años.
Por eso, en nuestros proyectos de viviendas unifamiliares en Madrid, la arquitectura terminada y la forma de construirla forman parte del mismo problema.
El valor está en mantener conectadas todas las fases
Parcela, proyecto, mediciones, contratación, planificación y ejecución pueden gestionarse como episodios separados. El problema es que técnicamente no son independientes.
El Project Management para construir una vivienda unifamiliar busca precisamente mantener esa continuidad: que las decisiones tomadas en una fase lleguen correctamente a la siguiente y que los cambios puedan analizarse desde una visión global del proyecto.
Eso no significa eliminar la complejidad propia de construir una casa. Significa evitar que la propiedad tenga que convertirse en el punto informal de coordinación entre proyecto, ingeniería, constructora, industriales, proveedores y dirección facultativa.
El caso de Casa Heinz permite ver esta relación aplicada a una vivienda real: análisis de parcela, proyecto, coordinación técnica, contratación y seguimiento de la construcción forman parte de un mismo proceso.
Lo que realmente condiciona el control de una vivienda unifamiliar
-
01
La parcela ya forma parte del proyecto. Orientación, topografía, accesos y entorno condicionan arquitectura y construcción desde el principio.
-
02
Una buena idea necesita definición técnica. Cuanto mejor coordinadas llegan arquitectura, estructura e instalaciones, menos cuestiones esenciales quedan para resolver durante la ejecución.
-
03
El presupuesto empieza en las mediciones. Comparar importes solo tiene sentido cuando las empresas están valorando alcances suficientemente equivalentes.
-
04
La constructora no se selecciona únicamente por precio. Equipo, alcance, organización, medios y planificación también condicionan la propuesta.
-
05
Planificar es gestionar dependencias. Muchas decisiones deben cerrarse bastante antes del momento en que el elemento correspondiente se instala en obra.
-
06
La ejecución sigue necesitando proyecto. Comprobar, coordinar y decidir durante la obra forma parte del proceso, aunque la documentación inicial esté bien desarrollada.
-
07
El control depende de la continuidad entre fases. Cuantas menos decisiones se pierden entre proyecto, contratación y construcción, mayor capacidad existe para entender qué está ocurriendo y por qué.
Si estás planteando construir una vivienda unifamiliar, el momento de ordenar el proceso es antes de iniciar la obra
En Arquitectos Madrid 2.0 coordinamos proyecto, definición técnica, mediciones, contratación, planificación y dirección de la ejecución dentro de una misma visión de la vivienda.
Dudas habituales al organizar la construcción de una vivienda unifamiliar
Algunas de estas cuestiones conviene resolver antes de solicitar ofertas o fijar una fecha de comienzo de obra.
01 ¿Cuándo conviene empezar a controlar el presupuesto de una vivienda unifamiliar?
Antes de pedir ofertas de construcción. Las grandes decisiones de superficie, estructura, envolvente, instalaciones y nivel de acabados ya condicionan el coste. El presupuesto puede controlarse mejor cuando proyecto y mediciones permiten identificar el alcance que se pretende contratar.
02 ¿Cómo se pueden comparar correctamente varias constructoras?
Lo más útil es que todas valoren un proyecto y unas mediciones suficientemente comunes. Después conviene revisar no solo el importe total, sino también partidas excluidas, cantidades, soluciones alternativas, equipo asignado, planificación y condiciones de ejecución.
03 ¿Es posible evitar todos los cambios durante la construcción?
No necesariamente. Una obra puede revelar condiciones que exijan ajustes y la propiedad también puede modificar decisiones. Lo importante es reducir los cambios derivados de indefiniciones evitables y analizar cualquier modificación teniendo en cuenta su efecto técnico, económico y temporal.
04 ¿Qué diferencia hay entre dirección de obra y Project Management?
La dirección facultativa tiene funciones técnicas y profesionales propias durante la ejecución. El Project Management aborda además la continuidad del proceso: coordinación entre proyecto, mediciones, contratación, planificación, decisiones de propiedad, ejecución y seguimiento económico y temporal.
05 ¿Por qué hay decisiones de acabados que deben tomarse antes de empezar a colocarlos?
Porque algunas elecciones afectan a dimensiones, instalaciones, soportes, fabricación o pedidos con plazos largos. Carpinterías, iluminación, climatización, cocinas o elementos a medida pueden necesitar definirse bastante antes de su instalación para no condicionar la secuencia de obra.
06 ¿Qué debería tener resuelto una vivienda unifamiliar antes de comenzar la obra?
El grado de definición dependerá del proyecto, pero deberían estar suficientemente resueltas la implantación, arquitectura, estructura, principales instalaciones, envolvente, carpinterías, soluciones constructivas, mediciones, alcance de contratación y planificación inicial. Las decisiones que condicionen trabajos tempranos no deberían aplazarse innecesariamente.
